中碳节能石墨烯电地暖系统安装前的管线预埋要求
发布时间:2025-06-05
中碳节能石墨烯电地暖系统通过智能温控实现精准供暖,其管线预埋工艺严格遵循新版《民用建筑电气设计标准》要求,核心要点如下:
1. 温控器科学定位
位置要求:应避开冷热交汇区(距门窗>1.2m),不宜选在墙角、门口、窗边等空气温度变化较大的地方。优先安装在室内气流稳定区域,距地高度1.4m(与照明开关同标高)
环境要求:周围50cm内无热源/遮挡物,确保红外测温模块(精度±0.3℃)不受干扰

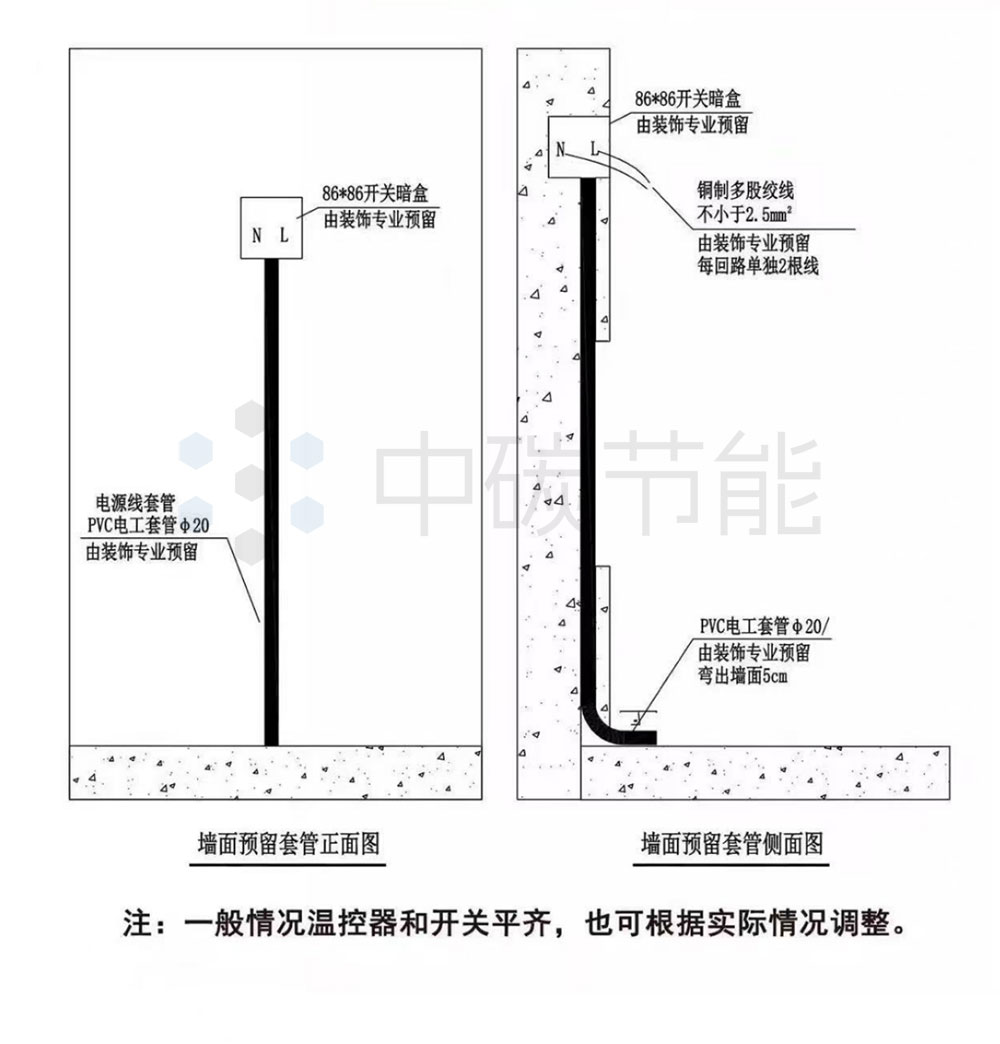

预埋标准:采用国标86型加深暗盒(60mm深度)
2. 地面预处理规范
平整度控制:采用激光测距仪验收,高低差≤3mm/2m(超差需自流平修复)
管线敷设:水电管线应开槽暗埋(槽深≥30mm),严禁地面凸起,交叉处需做防压扁处理,如果地面凹凸不平,应预先回填找平处理。
3. 电气系统预埋
线路独立:每组温控器需从配电箱单独引线(2.5或4mm²/铜芯线),通到电地暖温控器的电线都由火线、零线组成,中间不应有其他电器并联在该线路上
穿线工艺:预埋DN20/25阻燃波纹管,并弯出地面5cm长(弯头曲率半径≥6D)
智能扩展:大面积房间(>30㎡)需预留扩展模块位置,同温控器联动控制,实现大面积区域采暖一键集中控制。温控器与扩展模块之间预埋2*1.0平方的控制电缆线连接,模块安装高度一般在0.3m左右。
